Construção do laboratório multiusuários UNESP

30/08/2018

DESCRIÇÃO: Construção da Central de Laboratórios Multiusuários, nas dependências da Faculdade de Ciências Farmacêuticas-UNESP, Câmpus de Araraquara.

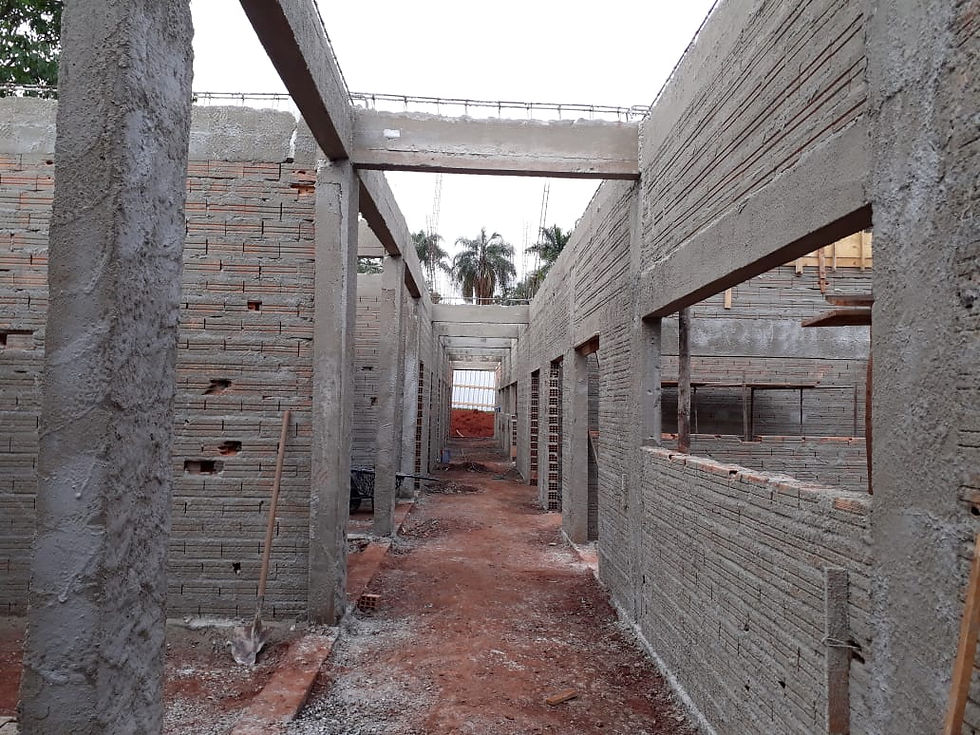

Final de obra - fotos finais

Fotos 30/08/2018

RDO dos dias 13/08 à 17/08:

-Reboco da alvenaria de embasamento,

- Impermeabilização do baldrame

- Aterro da obra (mecanicamente e manualmente)

- Início da alvenaria

- Início do esgoto

RDO dos dias 20/08 à 24/08:

- Tubulação do esgoto e água pluvial

- Alvenaria

- Montagem das caixarias dos pilares e concretagem

- Montagem e concretagem do baldrame do muro de arrimo

RDO DOS DIAS 27 à 31
- Alvenaria
- Alvenaria do muro de arrimo e concretagem
- Montagem e concretagem das caixarias

RDO dos dias 10/09 à 14/09:

- Finalização da alvenaria

- Finalização das caixaria e concretagem dos pilares

- Chapisco

RDO DOS DIAS 17/09 à 21/09:
Desmontagem dos pilares
Montagem das vigas
Montagem e amarração das ferragens

RDO dos dias 24/09 à 28/09:

Montagem das caixarias das vigas da laje (1 etapa)

Montagem e amarração das ferragens

Concretagem das vigas da laje

Desmontagem das caixarias das vigas da laje

RDO dos dias 01/10 à 05/10:

Montagem das caixarias das vigas da laje

Chapisco

Execução da escada

Concretagem da laje da câmera fria

RDO dos dias 08/10 à 11/10

- Montagem das caixarias das vigas da laje

- Amarração das ferragens

- Concretagem das vigas da laje

RDO dos dias 15/10 à 19/10:

-  Desmontagem dos escoramentos da viga v12

- Montagem da caixaria v1

-Montagem das ferragens da viga v1

- Concretagem da viga v1

- Montagem da laje

RDO dos dias 22/10 à 26/10

- Montagem da laje

- Escoramento e caixaria do beiral da laje

- Amarração das ferragens da laje

- Tubulação elétrica embutida na laje

RDO dos dias 29/10 à 01/11 :

- Concretagem da laje

- Alvenaria do prat banda

- Alvenaria do abrigo da caixa de água

RDO dos dias 05/11 à 09/11:

- Alvenaria do abrigo da caixa de água

- Caixaria e concretagem do abrigo da caixa de água e pratbanda

- Reboco da pratbanda

- Chapisco

- Desmontagem das caixarias

- Encanamento água fria

- Tubulação elétrica

RDO dos dias 12/11 à 14/11:

- Reboco do reservatório da caixa de água

- Tubulação elétrica

- Encanamento

- Reboco da laje

RDO DOS DIAS  19/11 à 23/11/2018:

- Reboco

- Tubulação elétrica

- Encanamento

- Estrutura da caixa de água

- Estrutura do telhado

RDO DOS DIAS  26/12 à 28/12/2018:

- Reboco

- Assentamento das caixas elétricas

- Elementos vazados da caixa de água

RDO DOS DIAS  14/01 à 18/01/2019:

- Escavação do baldrame arrimo 03 e 06

- Concretagem do baldrame arrimo 03 e 06

- Alvenaria dos arrimos 03 e 05

- Escavação dos blocos do espelho d'água 01

- Concretagem dos blocos do espelho d'água 01

- Amarração das ferragens do dos arrimos 03 e 06

RDO DOS DIAS  04/02 à 08/02/2019:

- Fiação elétrica

- Escavação do esgoto e água pluvial

- Execução das caixas de esgoto

- Execução da canaleta de água pluvial

- Massa corrida PVA interna

RDO DOS DIAS  11/02 à 15/02/2019:

- Aplicação de massa corrida PVA

- Execução das caixas de esgoto

- Execução da canaleta de água pluvial

- Instalação da tubulação do ar condicionado

- Execução do Granilit

RDO DOS DIAS  25/02 à 01/03/2019:

- Execução das canaletas de água pluvial

- Lixamento da massa PVA


RDO DOS DIAS  11 à 15/03/2019:

- Concretagem da base dos quadros de energia

- Nivelamento da calçada

- Concretagem da calçada

- Concretagem da base do quadro de energia

- Concretagem do baldrame do muro de arrimo

- Alvenaria do muro de arrimo

- Alvenaria da base do quadro de energia

- Concretagem dos pilares

- Tubulação da base do quadro de energia

- Instalação das grelhas

- Pintura do forro

- Pintura das paredes (internas 1 demão)

- Pintura das paredes (externa 1 demão)

- Instalação do quadro de disjuntor

- Execução do Granilite

RDO DOS DIAS  18 à 22/03/2019:

- Escavação e tubulação do hidrante

- Acentamento dos azulejos dos banheiros

- Aterro compactação e concretagem ao redor do quadro de energia

- Alvenaria do muro de arrimo ao redor da árvore

- Estucamento das paredes interno e externo

- Instalação das mãos francesas das pias

- Amarração das ferragens e concretagem da laje do quadro de energia elétrica

- Concretagem da calçada

- Acentamento das pias e balcão de granito

RDO DOS DIAS  25 à 29/03/2019:

- Nivelamento do talude

- Plantio de grama

- Reboco das muretas e da casa de quadro de energia

- Instalação da porta do rack e da câmera fria

- Execução do Granilite

- Escavação e encanamento da água pluvial

- Pintura externa

- Preparação da rampa e da escada de entrada do prédio

- Escavação, tubulação e envelopamento da tubulação do hidrante

- Instalação da caixa do hidrante interno

- Assentamento dos azulejos nos banheiros e cozinha

- Instalação das soleiras

RDO DOS DIAS  01 à 05/04/2019:

- Terraplanagem do estacionamento

- Remoção dos entulhos da calçada

- Finalização do esgoto e água pluvial

- Limpeza e regularização das caixas de passagem de elétrica e fibra ótica

- Finalização da cobertura dos quadros de energia

- Assentamento das guias do estacionamento

- Aplicação da 1primeira demão de cera no Granilite

RDO DOS DIAS  08 à 12/04/2019:

- Assentamento das divisórias dos WC

- Instalação do hidrômetro e finalização encanamento

- Nivelamento do solo para o plantio de grama e concretagem da calçada

- Pintura da porta do fundo e do alçapão

- Limpeza, impermeabilização e instalação das tampas da caixa de esgoto e água pluvial

- Envelopamento e reaterro da vala do encanamento

- Concretagem do chão da câmera fria

- Instalação do último quadro de energia elétrica

- Concretagem da calçada do estacionamento

- Início da instalação do guarda corpo
- Instalação dos vidros

RDO DOS DIAS  15 à 18/04/2019:

- Dilatação da calçada

- Instalação dos vidros

- Plantio de grama

- Tubulação e instalação dos postes de luz

- Finalização das tampas da caixa de elétrica

- Instalação dos intertravados do estacionamento

- Instalação das luminárias

RDO DOS DIAS  22 à 26/04/2019:

- Retirada das guias do estacionamento.

- Demolição do concreto antigo pra preparação da concretagem do meio fio do estacionamento

- Concretagem do meio fio e da rampa de pedestre.

- Assentamentos do bloquetes e recorte dos bloquetes.

- Assentamento a das brisas.

- Colocação dos corrimão e guarda corpo.

- Assentamento da viga de ferro para assentamento da porta de vidro

- Assentamento das portas de madeira

- Assentamento da porta de vidro

- Colocação da manta de impermeabilização do beiral.

- Pintura lado interno.

- Pintura do encanamento de gás.

- Fabricação das tampas de concreto do abrigo dos painéis.

- Base pra alvenaria da caixa de energia do ar condicionado.

- Escavação alvenaria e reboco caixa de passagem de energia poste de iluminação.

- Retirada do poste de iluminação.

- Demolição da base do poste de iluminação.

- Retirada de entulhos da obra para caçamba.

- Retirada de duas lâmpadas do poste de iluminação.

- Retirada das telhas do fechamento da obra retirada.

- Retirada dos restos de madeira não utilizáveis.

- Estação das canaletas elétricas nas paredes


Rua Pedro José Laroca, 1667
Jardim Santa Marta
Araraquara – SP, 14808-300

Fone/Fax: (16) 3357-2697
Fone: (16) 3397-9746

  • Instagram ícone social
  • Facebook App Icon
  • LinkedIn Social Icon
  • YouTube Social  Icon

©Copyright Elementu Engenharia e Integração 2016. Todos os direitos reservados.

Desenvolvido por Hands-on

bottom of page
